您当前的位置:报告大厅首页 >> 行业资讯 >> 2026年交通基建招标参数分析:武汉十二号线全长59.9km

2026年交通基建招标参数分析:武汉十二号线全长59.9km

2026-06-15 18:37:18 报告大厅(www.chinabgao.com) 字号: T| T
分享到:

中国报告大厅网讯,交通作为国民经济基础性、先导性、服务性行业,连接生产与消费,贯穿国民经济全产业链,新建交通项目的投资规模、参数设置与招标规则变化,直接反映行业发展趋势。近年来,我国交通网络逐步完善,新建项目与改扩建项目并行推进,招标管理的规范化程度不断提升,参数设置与规则设计更趋科学合理,既保障了项目建设质量,也激活了市场竞争活力,为行业长期健康发展奠定了基础。

一、新建交通项目核心参数特征

1.1 城市轨道交通项目参数

1.1.1 线路规模参数

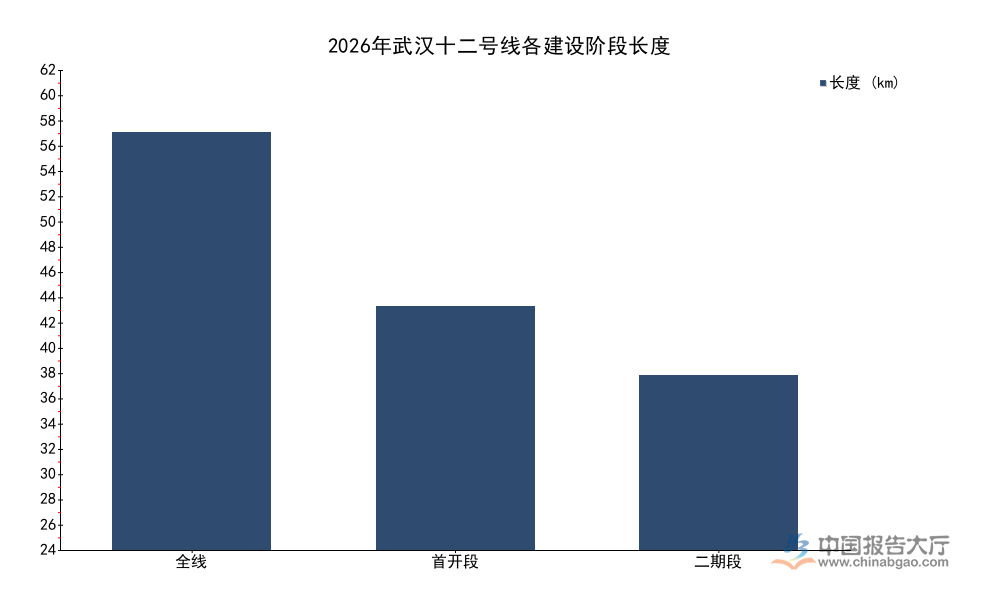

城市轨道交通是国内交通基建投资的核心领域之一,新开通线路的规模设置与城市人口密度、通勤需求直接相关,环线类项目作为城市轨道交通网络的核心枢纽,对串联各条径向线路、提升网络运转效率有关键作用。武汉近期推进的十二号线项目,公开招标环节披露了完整的线路规模参数,参数划分清晰,覆盖全线、首开段、二期段等不同建设阶段,也包含站点、换乘站、停车场等配套设施的核心数据。所有参数均来自招标公告的官方披露,口径统一,可反映当前国内大城市超长环线轨道交通项目的普遍规模特征。

表1 2026年武汉十二号线轨道交通规模参数
参数名称 数值 单位
线路全长59.9km
站点总数37
区间数量36区间
换乘站数量12
首开段长度34.9km
首开段站点23
二期段长度25km
二期段站点14
停车场数量3
项目总投资12500万元

该项目是国内为数不多的中心城区超长环线项目,换乘站占比超过32%,反映出项目对既有线网的整合功能,首开段占全线总长度的58%,符合国内超大项目分阶段开工的普遍安排,整体投资规模与线路长度匹配,参数设置符合当前城市轨道交通项目的开发惯例。

1.1.2 投资与工期安排

城市轨道交通项目的投资层级划分清晰,整体计划总投资覆盖项目全周期的征地、拆迁、建设、设备采购等全部环节,本次公开招标的发包工程为项目的细分标段,估价规模远低于整体计划投资,符合当前大型基建项目分标段招标的操作模式。深圳近期公开招标的轨道交通项目,整体计划总投资达到1000000万元,本次发包的细分标段工程估价为499.3448万元,资金来源全部为政府投入,计划开工时间为2026年1月31日,计划竣工时间为2028年6月30日。

资金来源方面,深圳本次招标项目全部资金来自政府财政投入,反映出一线城市轨道交通项目的投资主体特征,地方政府作为核心投资主体,承担了城市轨道交通网络建设的主要责任,这一模式也保障了项目推进的资金稳定性,降低了社会资本参与的系统性风险。对于经济发达、人口流入稳定的一线城市,地方政府财政实力较强,完全有能力支撑全额政府投资的轨道交通项目,也不需要通过引入社会资本分担投资压力,这种投资模式下,项目的公益属性更强,票价设置也更贴近民生需求。

工期安排上,该项目从开工到竣工的总工期约29个月,符合国内50km左右城市轨道交通线路的建设周期规律,项目计划年初开工,预留了足够的前期准备时间,竣工时间安排在2028年年中,也考虑到了南方雨季、节假日等对工程进度的影响,整体工期设置偏稳健,给施工单位留下了一定的缓冲空间,避免了因抢工期导致的工程质量问题。近年来国内轨道交通项目的工期设置逐步从偏紧转向稳健,更多项目预留了不可抗力的缓冲时间,反映出行业管理理念从追求速度转向追求质量的变化。

1.2 高速公路改扩建项目参数

1.2.1 线路与结构参数

高速公路是跨区域交通网络的核心组成部分,早期建成的跨京津冀核心通道由于通车时间长,通行能力无法满足当前日益增长的货运与客运需求,因此启动原位改扩建工程。本次公开招标披露了各分段的线路与结构参数,覆盖长度、路基宽度、各类桥涵、互通立交的核心数据,参数划分清晰,符合改扩建项目的工程特征,所有参数均来自官方招标公告,口径统一,可反映当前国内干线高速公路改扩建项目的工程特征。

表2 2026年津冀界至塘沽段高速改扩建参数
参数名称 数值 单位
津冀界至塘沽西互通段长度90.7km
塘沽西互通至塘沽收费站段长度6.1km
津冀界至塘沽西互通段路基宽度42.0
塘沽西互通至塘沽收费站段路基宽度34.5
原位改建互通式立交8
新建互通式立交1
利用在建互通式立交2
特大桥总长度16617
大桥总长度1127
中小桥总长度1109
中小桥数量31

全线总长度接近97km,原位改建比例超过93%,仅新建一处互通,充分利用了既有线位和在建配套设施,降低了项目的整体征地成本和投资规模,路基宽度根据不同路段的功能定位设置差异化标准,核心路段路基宽度达到42米,可满足双向八车道的通行需求,大幅提升原有通道的通行能力,桥涵总长度接近19公里,占全线总长度的近20%,符合该区域水系发达的地形特征。

1.2.2 配套设施与资金属性

改扩建项目的配套设施配置兼顾原有设施的利用和新功能的补充,本次项目仅新建一处服务区,改建原有两处服务区,既满足了改扩建后通行流量提升的服务需求,也避免了重复建设造成的资源浪费,这种模式符合当前交通基建领域提倡的集约式发展方向,降低了项目对沿线土地资源的占用,也减少了对沿线居民生产生活的干扰。

资金来源方面,该项目全部建设资金为自筹,和城市轨道交通项目100%政府投入形成明显差异,核心原因在于高速公路项目属于经营性交通基础设施,运营阶段可通过收费获得稳定现金流,因此项目主体可通过自筹资金完成改造,不需要地方政府财政全额投入,这种模式也反映出不同类型交通基建项目的投资主体差异,经营性项目更多依托市场化融资,公益性城市轨道交通项目更多依托财政投入。

进一步拆解,京津塘高速是国内最早建成运营的跨区域干线高速公路之一,项目主体本身具备成熟的运营团队和稳定的现金流收入,因此具备自筹资金完成改扩建的能力,改扩建完成后,通行能力提升将带动收费收入增长,形成“投资-收益-再投资”的良性循环,这种市场化的投融资模式也为国内其他经营性交通基础设施的改扩建提供了可复制的经验。招标时间安排上,本次项目招标文件获取时间从2026年1月7日到1月14日,投标截止时间为2026年1月29日,整个周期符合《招标投标法》的相关要求,给投标人预留了足够的准备时间。

二、交通项目招标规则最新调整

2.1 投标人资格要求变化

2.1.1 同类工程经验门槛

交通基建项目对投标人的同类工程经验要求是保障项目质量的核心门槛,最新的招标规则中,对经验的时间范围设置了明确的起始节点,深圳地铁招标项目要求投标人自2020年5月1日起至截标之日具有同类工程经验,将经验范围限定在最近六年内的已完成项目,既保障投标人具有足够新鲜的类似项目施工经验,能够适应当前最新的行业规范和质量要求,也避免了门槛设置过高排除潜在合格投标人,这种时间范围设置符合当前大型基建项目招标的普遍要求,兼顾了项目质量保障和市场竞争的充分性。

金额门槛方面,本次项目对同类工程经验的最低金额要求设定为200万元,门槛设置相对适中,不会对具备相应资质的施工企业形成过高的准入障碍,也过滤了缺乏基本项目操作经验的小型市场主体,保障了参与投标的企业都具备对应规模项目的实施能力。本次招标的标段发包估价不到500万元,因此经验门槛设置为200万元,约为标段估价的40%,比例设置合理,符合行业惯例,不会出现门槛过高或过低的问题。门槛设置过高会导致只有少数大型企业能够参与,形成垄断,推高项目建设成本,门槛设置过低会导致大量缺乏经验的企业参与,影响项目建设质量,当前的比例设置平衡了两方面的需求。

2.1.2 资质与资金要求

当前交通项目招标中,对投标人的资质要求逐步简化,不再设置过多与项目实施无关的资质门槛,仅保留和项目规模、性质直接相关的要求,放管服改革的推进逐步取消了很多不合理的资质准入限制,进一步激活了市场活力,让更多具备实际施工能力的企业能够参与到项目竞争中来。

从公开披露的信息来看,资格要求中不会对投标人的所有制性质设置限制,无论是国有还是民营施工企业,只要满足经验和金额门槛,都可以参与投标,这种规则设置保障了市场竞争的公平性,也有利于吸引更多优质市场主体参与项目建设,推动行业整体施工效率和质量提升。针对不同资金性质的项目,要求也存在差异,对于全额政府投资项目,要求投标人熟悉政府投资项目的审计、结算流程,能够符合财政资金使用的监管要求,保障资金使用的合规性,对于全额自筹的经营性项目,更多要求投标人具备市场化项目的运作经验,能够匹配项目的进度款支付节奏,适应经营性项目的风险管理要求。

近年来,交通项目招标中对资金证明的要求也更趋合理,仅要求投标人具备对应项目的流动资金能力,不需要投标人提供高额的保证金占用,降低了投标人的参与成本,进一步提升了中小企业参与项目投标的积极性,优化了行业的竞争生态。

2.2 招标流程节点管控

2.2.1 全流程节点设置

交通项目招标流程的时间节点设置直接影响招标效率和合规性,不同项目根据规模和性质设置不同的节点安排,近期公示的多个不同类型交通项目,分别披露了从资格预审到评标公示的全流程节点,所有时间节点均来自官方招标公告,口径统一,可反映当前国内交通项目招标流程的节点设置特征。

表3 2026年国内交通项目核心招标时间节点
项目类型 节点名称 时间
轨道交通武汉项目资格预审文件下载截止2026-01-12 16:30
轨道交通武汉项目资格预审申请上传截止2026-01-20 10:00
物流服务招标项目评标时间2026-01-04 10:00
物流服务招标项目中标公示开始2026-01-07 14:00
物流服务招标项目中标公示结束2026-01-08 14:00
高速公路天津项目招标文件获取起始2026-01-07
高速公路天津项目投标截止2026-01-29 9:30
轨道交通深圳项目投标截止2026-01-28 18:00

全流程从公示发布到投标截止的时间基本在20到30天之间,符合《招标投标法》对招标周期的要求,资格预审环节给申请人预留了足够的文件准备时间,中标公示周期设置符合最新招标公示管理要求,整体节点安排紧凑有序,兼顾了合规性和效率要求,避免了过长的流程周期影响项目开工进度。


如需获取全量交通项目招标参数与规则数据,可联系专业产业研究机构获取定制服务。核心洞察:

  1. 不同类型交通项目投资主体差异清晰,城市轨道交通以全额政府投资为主,经营性高速公路改扩建以自筹为主
  2. 当前交通项目招标门槛设置逐步优化,兼顾项目质量保障与市场充分竞争
  3. 大城市超长环线轨道交通成为线网完善核心方向,换乘功能占比持续提升

更多交通行业研究分析,详见中国报告大厅《交通行业报告汇总》。这里汇聚海量专业资料,深度剖析各行业发展态势与趋势,为您的决策提供坚实依据。

更多详细的行业数据尽在【数据库】,涵盖了宏观数据、产量数据、进出口数据、价格数据及上市公司财务数据等各类型数据内容。

(本文著作权归原作者所有,未经书面许可,请勿转载)
报告
研究报告
分析报告
市场研究报告
市场调查报告
投资咨询
商业计划书
项目可行性报告
项目申请报告
资金申请报告
ipo咨询
ipo一体化方案
ipo细分市场研究
募投项目可行性研究
ipo财务辅导
市场调研
专项定制调研
市场进入调研
竞争对手调研
消费者调研
数据中心
产量数据
行业数据
进出口数据
宏观数据
购买帮助
订购流程
常见问题
支付方式
联系客服
售后保障
售后条款
实力鉴证
版权声明
投诉与举报
官方微信账号
